一、注意事项:
●施工环境
请勿在潮湿或寒冷的天气(基材表面低于5°C或高于4°C,相对湿度大于85%阴雨天)情况下施工,否则不能达到预期的涂装效果。
●基材检查
施工前检查,地面要求:无松散、起粉、掉渣。部分水泥地强度不够、颜色发白、表面起粉掉渣,请勿施工。
●重涂时间
薄涂多次,间隔60分钟以上(干燥时间会随环境温度以及湿度的不同而变化)。
需控制重涂时间,过短的重涂时间会造成下层的漆膜干燥缓慢,出现起皱、起泡、耐水性和附着力差等问题。
●养护时间
完工后应进行养护,72小时内不淋雨(春冬需5天)、不见水、不暴力踩踏,5-7天后投入使用。
二、地面处理
1、地面符合要求,且干燥干净、无青苔、无浮土、不潮湿、不掉渣、不起粉、不返碱,方可施工。
如地面不满足施工要求(尤其是水泥地面),存在明显泥土、黑斑、掉渣粉化、坑洞碎裂等等,请马上停止施工,不可强行施工。
三、施工顺序
3.1.涂底漆
底漆有2种,
①水性透明加固底漆:打开后用滚筒直接刷涂;
②双组份环氧底漆:
双组份环氧底漆一组2桶分为A组份+B组份一大一小,比例是4:1。
根据实际需要按照A6:B1的比例进行调配,搅拌均匀,60分钟内用完(否则会凝固),一次用完就全调,亦可分多次调。

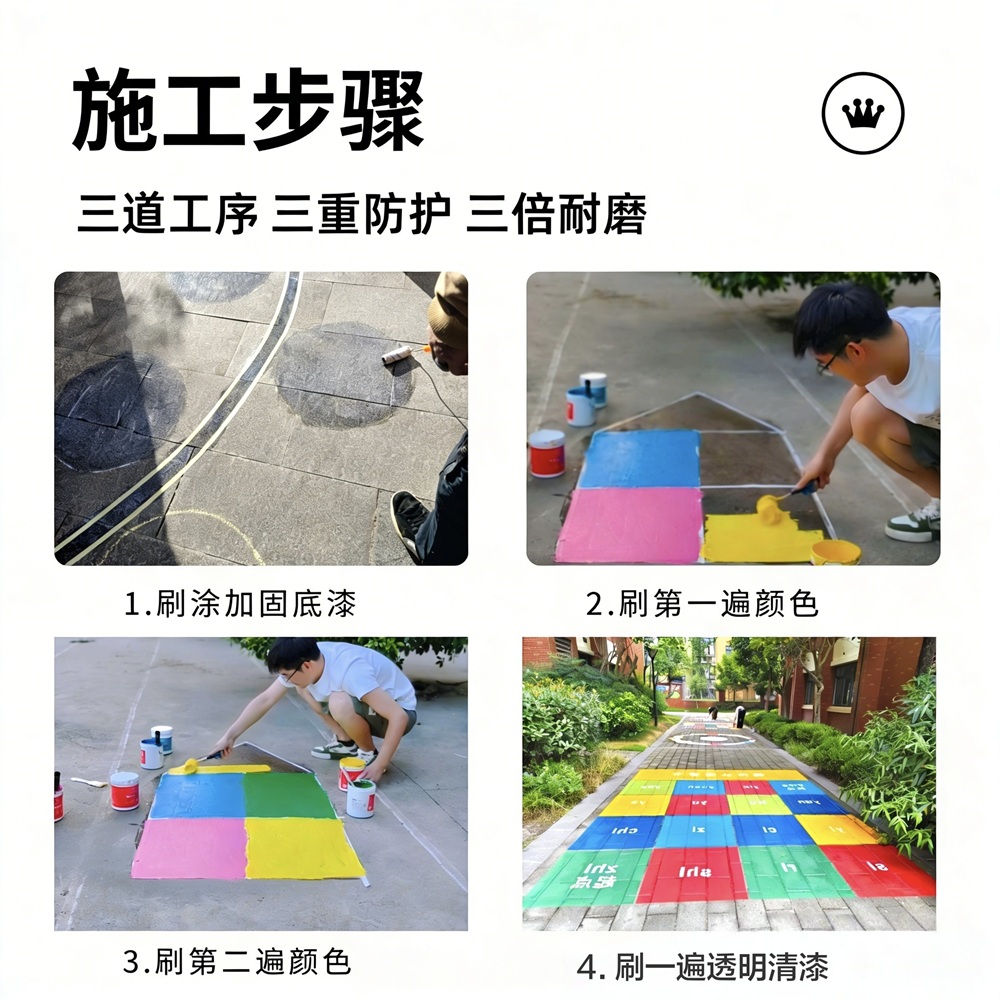

3.2.
底漆用滚筒施工,1小时-2小时表干。
底漆完全硬化后,前用美纹纸贴上去拉一下,底漆不被带掉则合格,就可以上色了。
注意:如果美纹纸一拉底漆整块掉,则说明地面强度不够,不可继续施工,参考2.22提示先行处理。
3.3.刷彩色漆
●施工方式
建议滚筒施工,滚筒按压的力可以让漆更好的渗透到地面,每遍不要涂太厚,薄涂多次。
等待1个小时后,再进行第二遍上色,2遍过后,基本就差不多了。
带有凹凸的麻面石板地面,施工建议是刷3遍:
第一遍加水5%稀释薄涂,以免漆只接触凸起,保证抓地力。后面2遍就不加水正常涂。
1薄涂+2正常,石板有凹凸,漆太稠不能抓到地面,第一遍稀一点漆可以渗下去,吸附更牢固。
如漆已经干燥硬化,请用美工刀分割开美纹纸与漆面。如果美纹纸带走一点漆面,修补下即可。
3.5.刷清漆(罩光漆):
等彩色漆干后,等待1-2小时可清漆罩面(给彩色漆干燥时间),清漆初刷为乳白色,风干后(约60分钟)透明,3天后硬化可以过重物。
清漆(罩光漆)用新的、干燥的滚刷施工,不要用湿的工具。
①透明耐磨清漆:打开直接刷
②双组份聚氨酯清漆使用方法如下:
聚氨酯清漆分为A组和B组,按照B:A=1:5的比例混合后使用,混合后60分钟用完不然会凝固,可以多次调配;
只给有漆的地方刷清漆,不要刷在空地上!
四、施工后
4.1.全部施工完成,把美纹纸撕掉, 美纹纸斜着拉不要硬拽,因为刷的时候漆膜和美纹纸都是连在一起的,漆刚干还未固化前拉得太猛容易拽掉漆,可以用小刀割开一下防止拉掉漆面;
如果漆面未干透有带走一点漆面,修补下即可哈。
求求了,一旦下雨工作都将白费,工期实在赶的淘宝买点“三色布”,几毛钱1平米便宜好用画完盖起来就不怕下雨了。
4.2冬季北方温度低,不可以施工,水性漆必须在5度以上环境施工。
4.3关于美纹纸的注意事项:
不要选用粘性太强的美纹纸,选择弱黏性绿色美纹纸2.撕的时候慢一点3.贴的时候久了可以用小刀割一下与漆分开再拉;
4.4时间着急,没干透就得走人走车咋办?
可以把道路分为左右各一半嘛,先做一半另一半通行,干透再做另一半。
